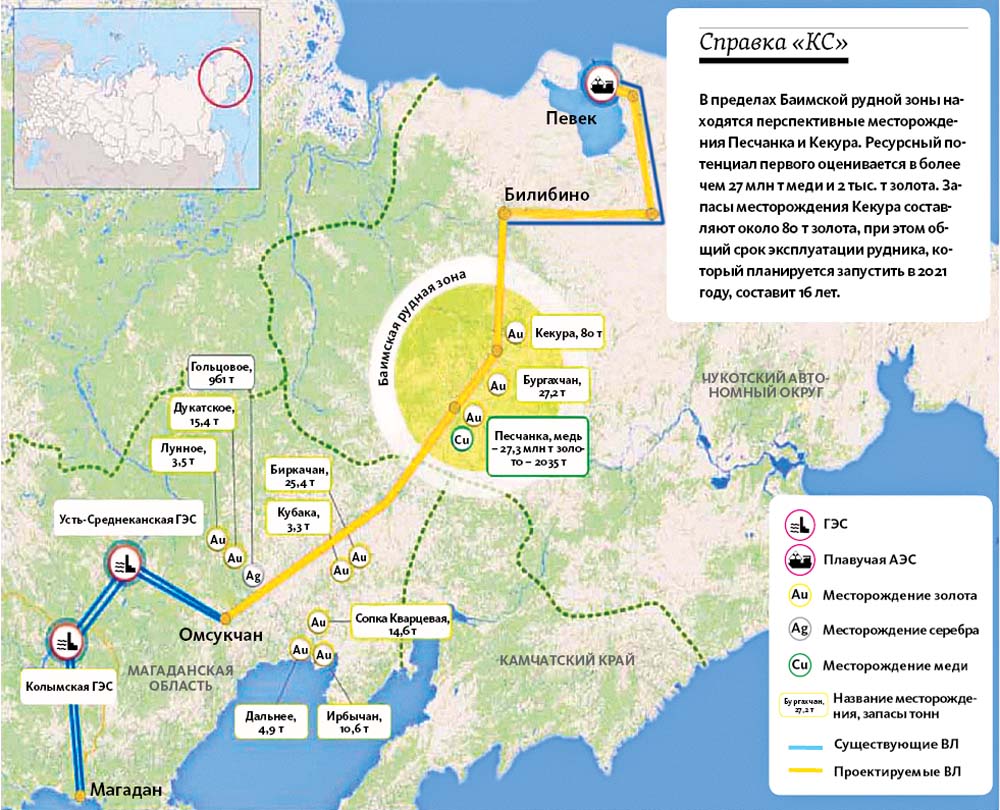

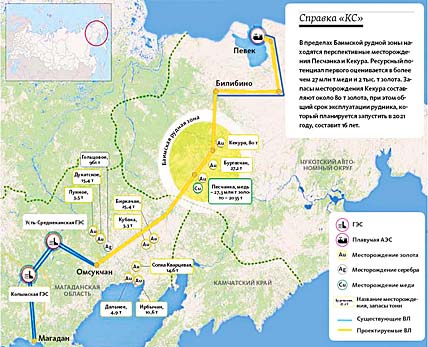

ФИНАНСОВАЯ ОПОРА ДЛЯ ЭНЕРГОМОСТА

22.02.2018

Антон КОВАЛИХИН
gazeta@ks.chukotkka.ru

В прошлую среду, 14 февраля, между Правительством округа и Минпромторгом России было подписано соглашение о финансировании строительства энергомоста Омсукчан – Песчанка, необходимого для обеспечения колымской электроэнергией работы крупного золотомедного месторождения Песчанка. Речь идёт о выделении из федерального бюджета порядка 10 млрд руб. в течение ближайших трёх лет. Параллельно на самой Песчанке побывала международная группа экспертов, которые высоко оценили перспективы разработки месторождения.


ГЛАВГОСЭКСПЕРТИЗА ДАСТ СТАРТ
– Подписанное губернатором Романом Копиным соглашение стало очередным звеном системной работы по реализации Стратегии развития Чукотки, в которой важнейшее место занимают проекты по разработке минерально-сырьевой базы в Чаун-Билибинской промышленной зоне и строительству инфраструктурных объектов, – заметил первый заместитель губернатора Леонид Николаев, уточнив, что именно они на десятилетия вперёд будут формировать экономику региона. – Это соглашение предусматривает выделение по 3,3 млрд руб. из федерального бюджета в виде субсидии округу в 2018, 2019 и 2020 годах на «мероприятия по организации ресурсоснабжения добычи и переработки многокомпонентных комплексных руд, содержащих цветные и благородные металлы». Ещё по 286 млн руб. ежегодно на эти цели будет направлять сам Чукотский АО. Таким образом, мы, по сути, приступаем к реализации проекта по созданию энергомоста Омсукчан – Песчанка, который позволит подавать на золотомедное месторождение, находящееся в пределах Баимской площади, более 220 МВт электрической мощности с Колымской и Усть-Среднеканской ГЭС, что требуется для обеспечения работы фабрики и объектов инфраструктуры.
По словам Николаева, общая стоимость проекта составит порядка 36 млрд руб. Кроме государственных субсидий, предполагается привлечение средств инвесторов. Тем не менее уже сейчас можно говорить, что начало его практической реализации не за горами.
– В настоящее время проектно-сметная документация по энергомосту проходит главгосэкспертизу, в ближайшее время необходимые заключения будут получены (часть уже имеется), после чего можно будет приступать к работам. По крайней мере, тот факт, что средства на это уже предусмотрены и мы их, безусловно, получим, говорит о том, что уже в текущем году следует ожидать приобретения необходимых для строительства энергомоста техники и оборудования.

ИНОСТРАНЦЫ ОЦЕНИЛИ ПЕСЧАНКУ
Ещё одним шагом на пути реализации проекта по разработке Песчанки стала состоявшаяся на прошлой неделе рабочая поездка на месторождение группы экспертов из Канады, Великобритании, ЮАР и Казахстана, которые имеют богатый опыт запуска подобных объектов.
– Вместе с полутора десятками иностранных экспертов, привлечённых ГДК «Баимская» – держателем лицензии на разработку месторождения, мы сначала побывали в Певеке, где специалисты ознакомились с работой морпорта и аэропорта, а также месторождения Купол, – рассказывает Леонид Николаев. – Судя по их реакции, им было очень интересно узнать, как решаются логистические и технологические вопросы, ведётся организация труда, функционирует рабочий городок. Эксперты также осмотрели дорогу, ведущую от месторождения Двойное до золотоизвлекательной фабрики Купола, и посетили непосредственно месторождение Песчанка.
По словам первого заместителя губернатора, там они произвели проверку результатов геологических исследований методом случайного выбора, осмотрели площадки, где предполагается возвести фабрику, жилой городок и оборудовать хвостохранилища.
– По имеющимся у нас сведениям, члены экспертной группы подтвердили результаты геологических исследований и в целом были удовлетворены уже проведённой на месторождении работой, – добавил Леонид Николаев. – Положительная оценка специалистов, имеющих большой опыт участия в аналогичных проектах, безусловно, ускорит подготовку к освоению месторождения. Думаем, что уже в этом году туда будет осуществлена поставка определённых объёмов техники для начала подготовительных работ по строительству жилого городка, хвостохранилища, планирования площадки под фабрику.
Также первый замгубернатора не исключил, что в целях ускорения реализации проекта инвесторы примут участие в строительстве участка дороги Колыма – Анадырь для оптимизации процесса доставки грузов на месторождение.

ЛЭП НА БИЛИБИНО ПОТЯНУТ В ЭТОМ ГОДУ
Леонид Николаев также напомнил, что недавно на Чукотке с рабочей поездкой побывала группа представителей ПАО «РусГидро», включая нескольких заместителей руководителя компании («КС» рассказывал об этом в номере от 26 января). В их задачи входило знакомство с ситуацией по подготовке к строительству высоковольтной линии электропередачи Певек – Билибино.
– Они ознакомились с возможностями морпорта Певек, логистикой, ситуацией с дорогами и завозом топлива – в общем, всем, что требуется для начала строительства ВЛ Певек – Билибино, которая нужна в связи с предстоящим выводом из эксплуатации Билибинской АЭС и необходимостью повышения уровня надёжности энергоснабжения города и инфраструктурных объектов, – рассказал первый замгубернатора.
К активной фазе строительства высоковольтной линии протяжённостью около 500 км и общей стоимостью порядка 18 млрд руб. предстоит приступить уже в этом году.
– Ожидаем, что в предстоящую навигацию начнут поступать необходимые для этого механизмы и материалы. Весной будут заключены все соответствующие контракты, и можно будет приступать к активной фазе строительства, – добавил Леонид Николаев.

Между тем

Первый заместитель губернатора Леонид Николаев подтвердил, что финансируемое округом строительство 235-километровой линии электропередачи Билибино – Кекура – Песчанка, которая предназначена для обеспечения энергией месторождений Баимской зоны, завершится по графику – в октябре. По крайней мере, серьёзных предпосылок для снижения темпов работ нет.
– Сейчас на объекте работает не две, а четыре комплексных бригады, производится доставка необходимых материалов из морпортов Певек и Зелёный Мыс. Наше Управление капитального строительства отслеживает ситуацию и два раза в неделю проводит соответствующие рабочие совещания. Так что пока рассчитываем, что все работы будут выполнены в установленный срок, – сказал Николаев.
